2020年7月10日(金)
みなさん、こんにちは。本日の調子はどうでしょうか?大田宅建は本日も元気に頑張っております
今年の梅雨は本当に長い! 実にウンザリ致します。
時間に余裕が取れましたので菊陽町原水分譲地造成工事の進捗をご報告致します。
着工前 2020年4月末

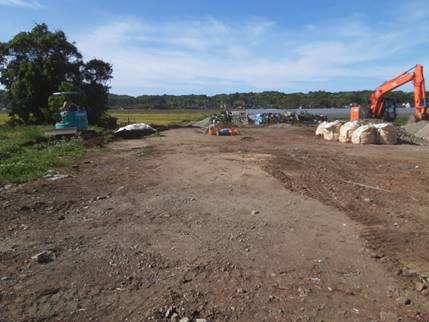

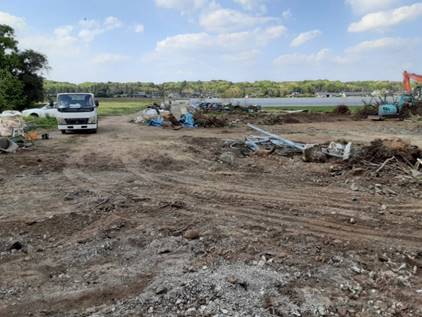

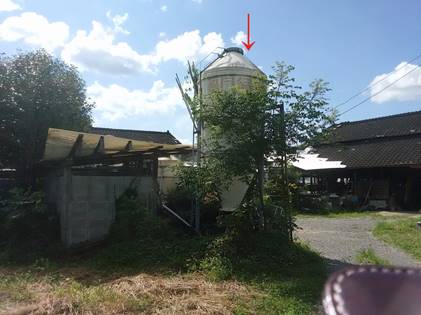

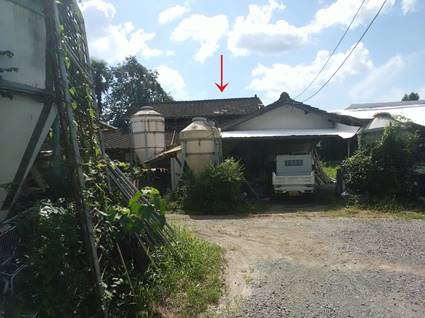

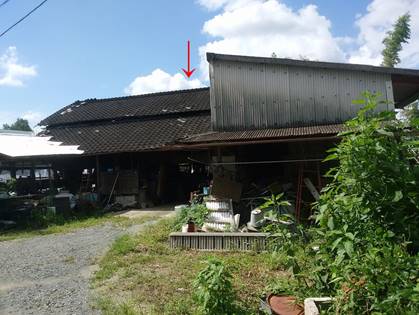

50年も前からの農家住宅の宅地の上に建っていた納屋や倉庫、酪農サイロ等がありました
開発区域内の一部には雑木等の生い茂った個所もありました
いょいよ着工です!

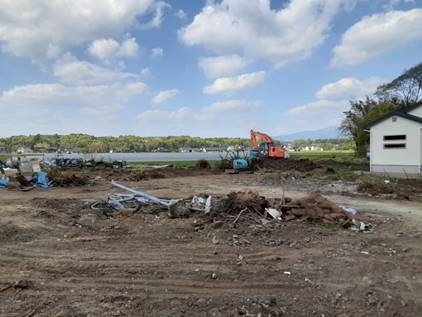

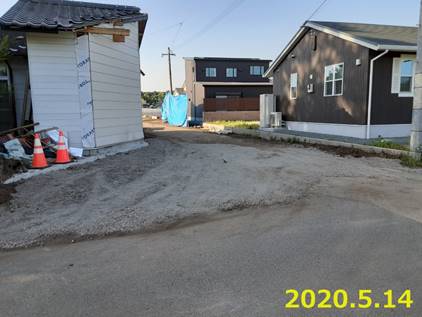

2020年5月1日

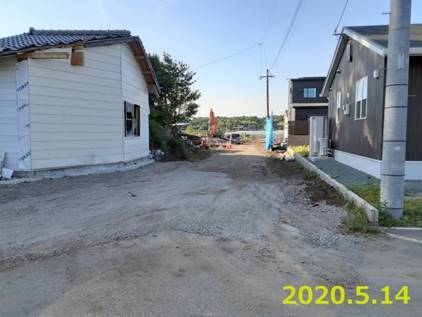

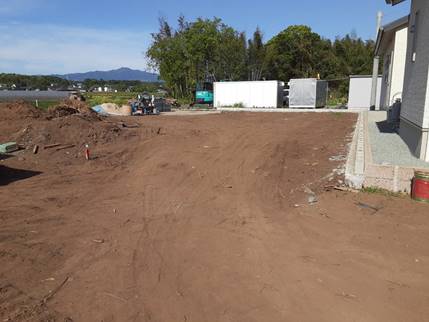

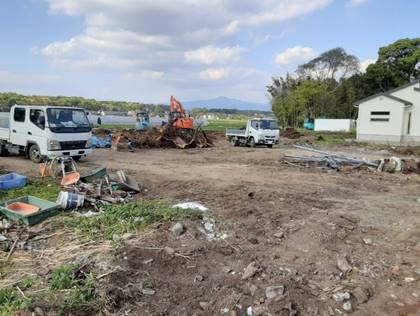

わずか数日でこんなになりました! 倉庫や納屋や物置、サイロ等があっという間に取り壊されいよいよ宅地造成工事にかかります!

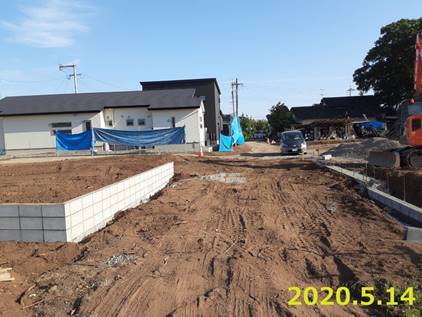

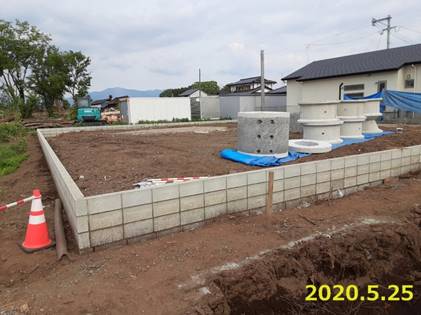

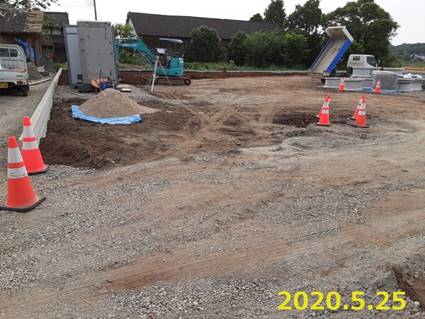

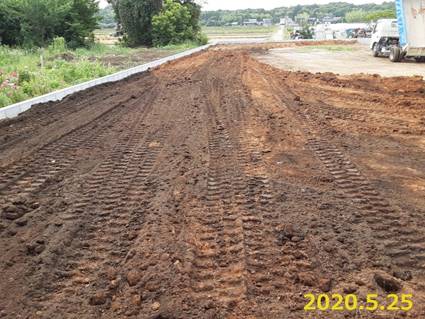

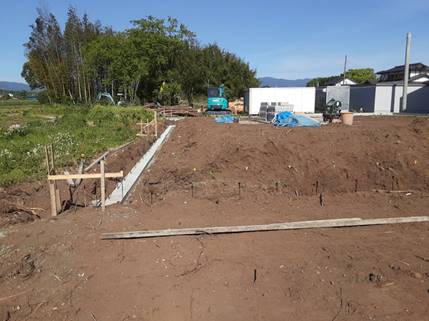

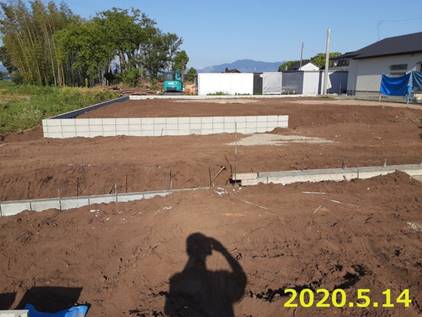

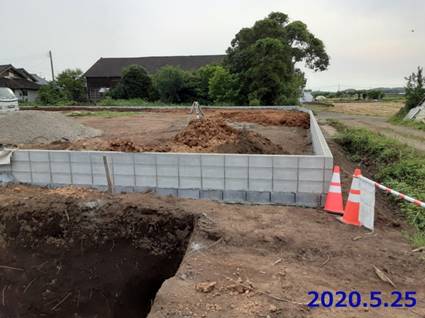

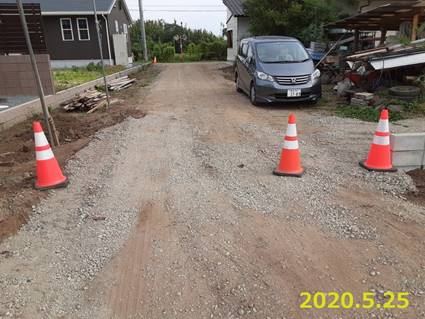

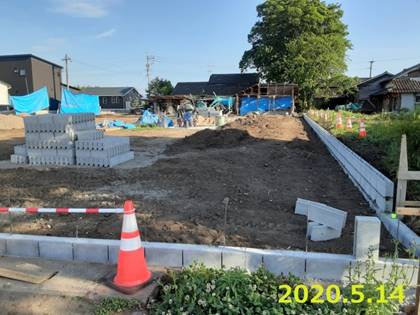

宅地造成工事にかかって2週間が経ちました! 各宅地の境界ブロック工事の進行中です!
造成地の南側に在る菊陽町道路に接続する幅員6mの開発道路の入口部分です! 大きくて長い隅切りで分譲地への車の出入りも楽々です
梅雨に入る前の貴重な時間を使って工事がどんどん進んでいます! 新設される6mの道路(完成後菊陽町に寄贈されます)には深さが5〜6m

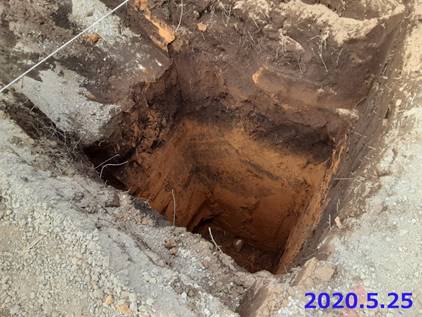

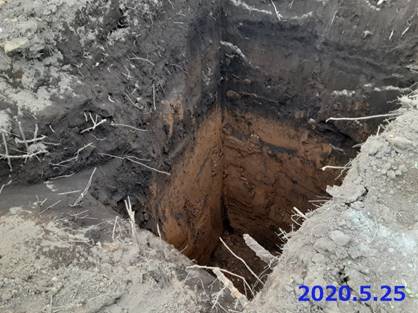

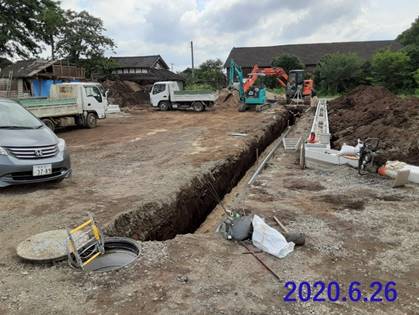

にも達する大きな穴がいくつも掘られています!この大きな穴の中に雨水浸透桝が設置されます! 雨水浸透桝も既に準備されています!
完成した分譲地では見えないので分からないですが、今から大きい雨水浸透桝をこの穴の中に設置していきます。
このおかげで、分譲地内の各宅地の雨水による浸水等、水害を防いでくれます。
新しく作られる開発造成地内の幅員6m幅の道路の中には上下水道管が敷設されます!

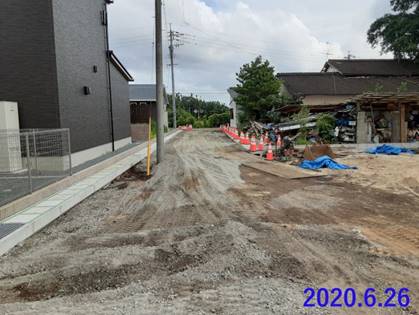

梅雨の間も工事は着々と進捗しています! 完成まであと1ケ月あまり! 今年もまた災害をもたらす程の大雨が熊本地方を襲いました!

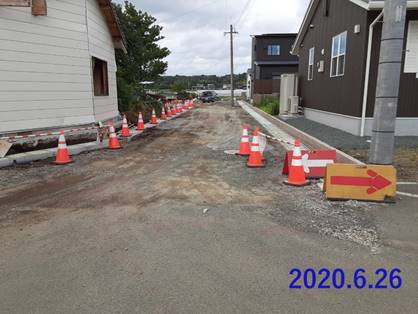

1日も早い梅雨明けを期待したいところです! 工事の進捗状況の写真はその都度載せていきたいと思っています!

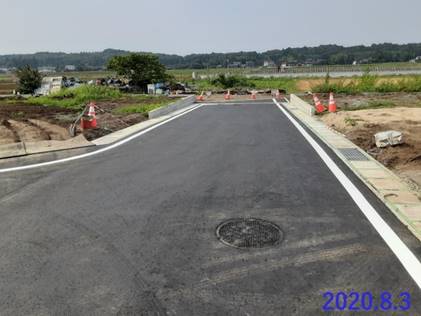

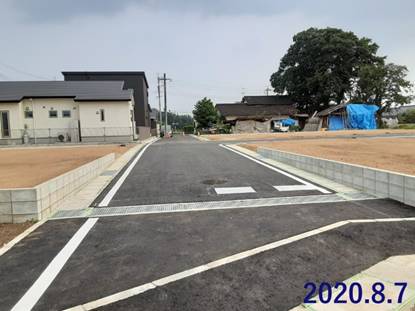

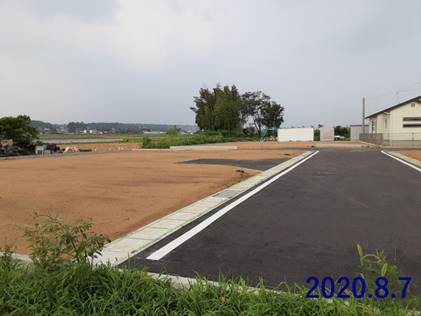

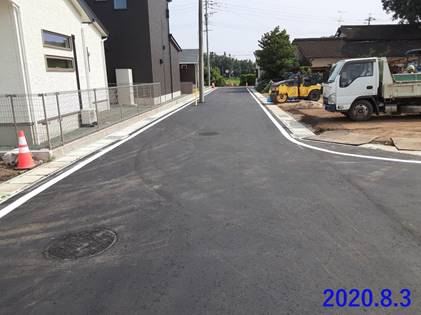

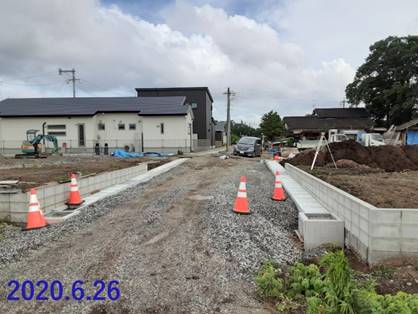

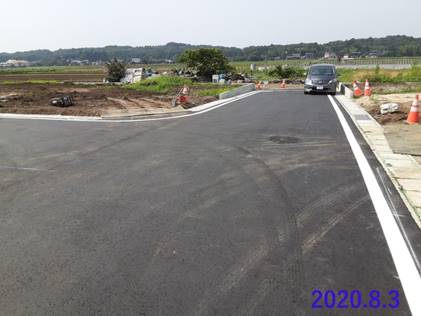

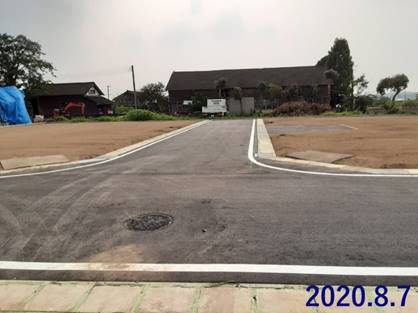

長かった梅雨も明け最終工事にかかり道路アスファルト舗装工事も先日終わり、分譲地がピシッと締まってきました。あとは各宅地の
均し工事等を行えば宅地として完成します。お盆明けには既設電柱の撤去と新設電柱工事を行います。

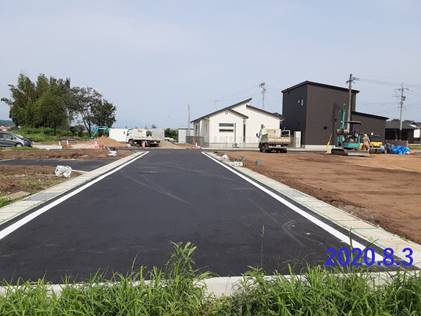

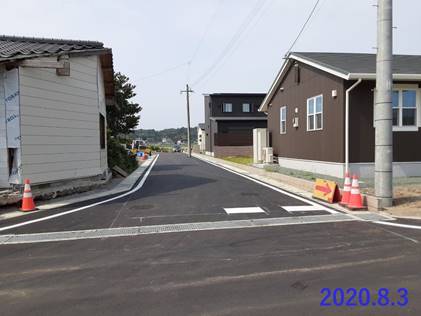

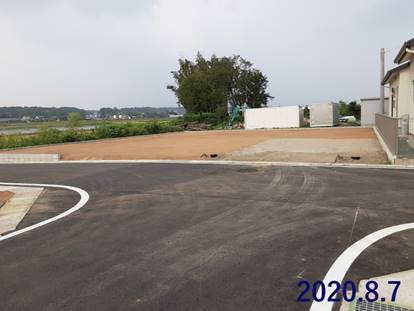

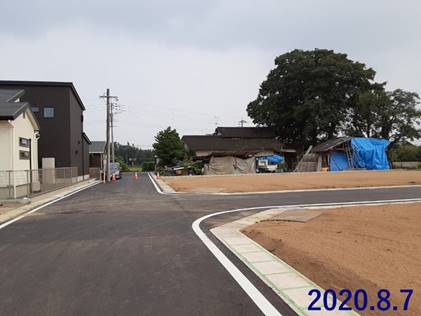

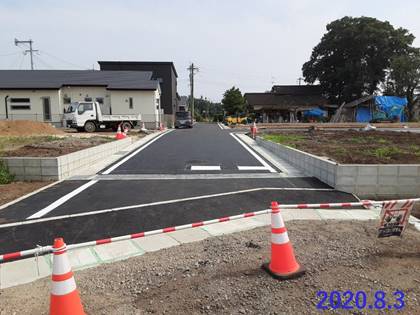

6m幅の道路ができました。周辺の菊陽町公道(4m幅が殆ど)に比べると実にすっきりとした感じがします!
工事完了後に菊陽町への寄贈手続きを経て公道となります。

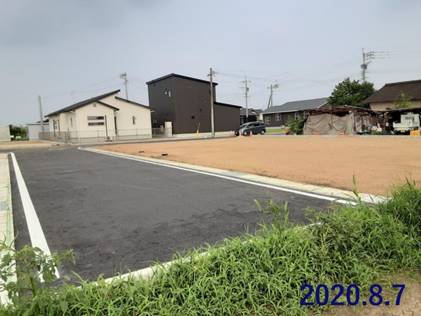

菊陽町に寄贈する道路のアスファルト舗装工事と各宅地の整地もすべて終わりました。新しい分譲宅地の完成です。5月上旬に造成工事に取りかかって3ケ月、今年は例年以上に長い梅雨もありましたが工事業者様のおかげで立派な宅地が出来上がりました。感謝!!感謝!!
予約や契約されているお客様には早速メールでお知らせしなければなりません!検討されているお客様にも現地を見に来られるように連絡を入れておかねばなりません!
